一月以來,中國十七冶房屋分公司宿馬園區各項目以高昂的斗志、飽滿的熱情,迅速投身到大干浪潮之中,確保在新的一年里開好局、起好步,為實現全年目標打下堅實的基礎。
在汴河家園項目現場,400余名建設者分布在各個工序戰線,有序推進裝飾裝修、外墻保溫及真石漆施工。在宿馬順風光電項目現場,最后一部分鋼結構外墻板正在緊鑼密鼓地安裝,消防、防水工程同步推進。同時,片區項目安全部門貫徹落實公司一季度安委會“四化”要求,積極開展安全隱患排查整治,為項目持續掀起大干熱潮提供堅實的安全保障。

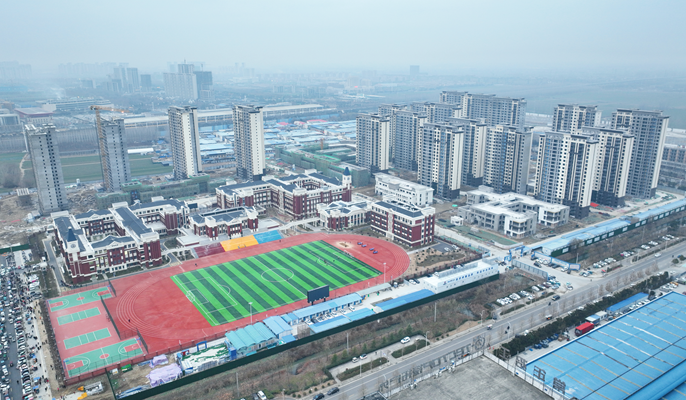

目前,汴河家園項目安置房高層住宅內外墻抹灰、保溫、屋面工程已完成,商業樓、幼兒園、地下室及配套用房主體結構完成,室外總圖道路及管網完成80%,市政配套道路及管網除瀝青攤鋪外全部完成;宿馬順風光電項目101#電池廠房主體結構、屋面工程完成,115#綜合樓裝飾裝修完成,室外道路及雨污水工程完成。項目團隊將以更加堅定的信心、更加奮進的姿態,沖刺一季度“開門紅”。
